近日,河南省第五屆“匠心杯”工程建設BIM技術應用大賽評選結果公示,經大賽評審委員會專家進行初評、復評和終審答辯,由騰飛建工集團承建、設計、施工的嶺云骨傷BIM綜合應用項目,憑借前期的扎實工作與后期答辯優異的表現,通過層層篩選,喜獲河南省“匠心杯”工程建設BIM技術應用大賽一等獎榮譽。該獎項是河南省BIM應用實施大賽中含金量最高獎項之一。
獲獎結果公示
項目剪影

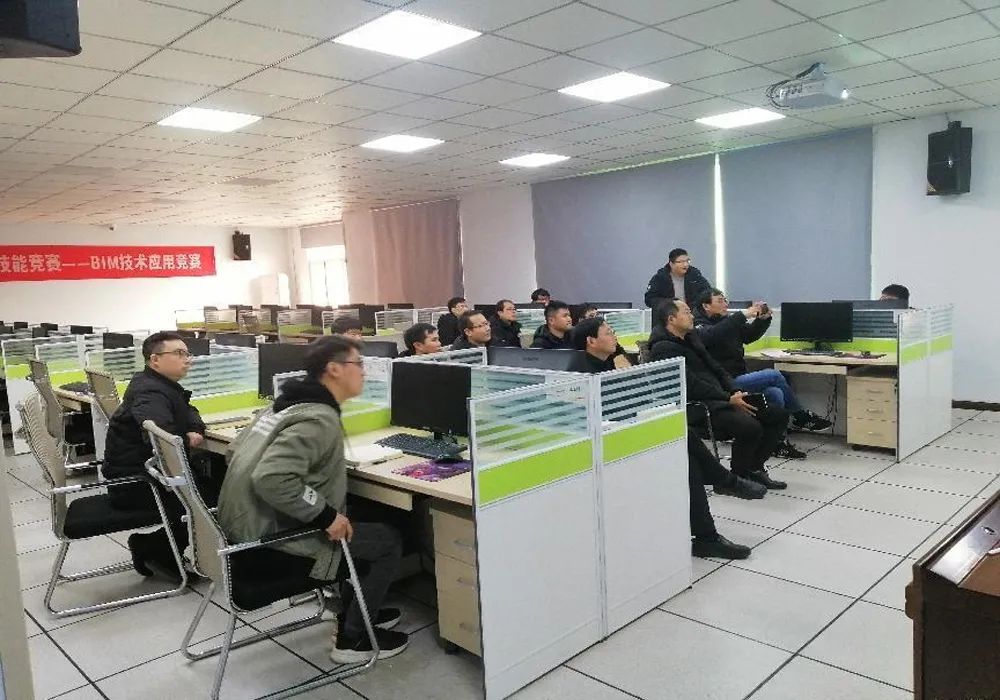

BIM人員進場交流會

嶺云骨傷醫院圖紙會審
暖井優化分戶預埋對接
3#鋼筋對接
爬架方案溝通
項目初期根據項目實際情況組建BIM團隊,開展項目BIM應用調研,制定可行的BIM實施方案,針對重難點深入性的進行BIM應用。
車道凈高復核
根據設計圖紙進行模型創建
坡道改造成果輸出
坡道改造成果交付確認
通過坡道模型搭建,精確標注各梁頂標高,對坡度定義進行量化,使施工過程一目了然,精細化施工管理。
模板拼接
完成模板BIM模型,與現場溝通后對討論的問題進行調整
按照確定方案出具定稿版文件
施工之前把計劃應用的區域及圖紙的內容給施工人員進行詳解
對標準層模板拼裝進行虛擬預拼接,合理安排模板使用,節省人材機使用時的相關費用,減少錯誤造成的損失。
瓷磚排磚
BIM模型進行瓷磚排磚
細節成品效果
大廳瓷磚材料統計表
提前利用BIM技術對屋頂步磚進行排布,確定磚縫寬度、排布方式,保證材料利用率;對室內瓷磚進行墻地對縫,確定貼磚方案,節省材料同時保證成品美觀。

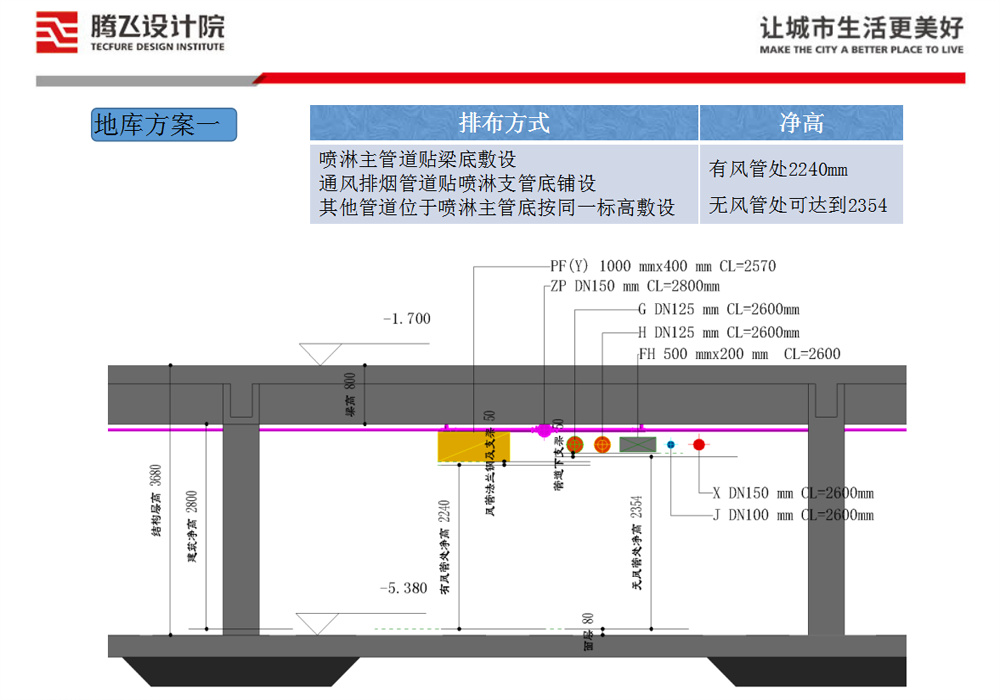

管綜方案應用
管綜準備工作
管綜方案文件制作
召開管綜會議
BIM小組聯合施工處、工程部、水電處、勞務班組等各參建方對嶺云骨傷醫院地下車庫管線方案進行討論,結合結構圖紙及模型,BIM小組共策劃三種管綜排布方案,會議各方一致通過排布方案一。
BIM深化出圖
深化問題分析
調整后的BIM地庫模型
機電復雜節點BIM深化出圖
對于管線比較復雜的部位,BIM深化人員根據管線綜合調整原則進行優化,并與負責人溝通、探討優化方案,根據方案分析研究其可實施性,最終確定方案出具圖紙,交予勞務班組,交底后照圖施工。
部分成果展示
管線預覽
基坑動畫
管線預制加工
BIM應用總結:在BIM實施過程中,該項目得到當?shù)亟ㄔO(shè)主管單位的重點關注,多方單位多次組織項目觀摩,并給予該項目BIM應用高度評價,對其他在建項目起到很好的示范效果。在項目實施過程中進行BIM深化共46處,提前發現圖紙問題45處,相關人員BIM培訓數百人次,通過與項目融合、提前發現問題解決問題,共計節約資金25萬元,工期21天。
下一步我們將深挖BIM技術應用精髓,積極探索創新BIM應用,推動BIM在行業內發展,牢記“懷匠心、筑精品”的企業質量理念,繼續以高標準、高質量完成項目BIM實施應用,爭創更多BIM應用精品項目,以實際行動讓城市生活更美好。
