博愛騰飛花園工程進度播報

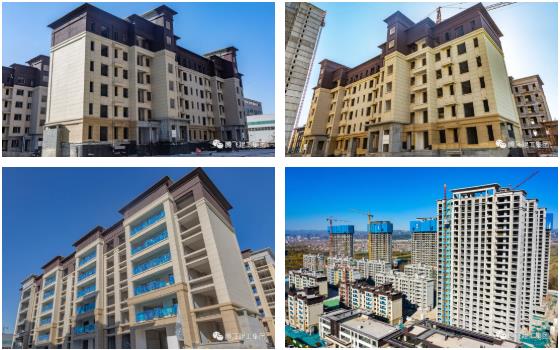

博愛騰飛花園實拍▲
1-10#樓工程進度
1、1#樓真石漆完成,內涂完成80%,窗框安裝完成,欄桿安裝完成,地坪完成。
2、2#樓真石漆完成,內涂完成60%,窗框安裝完成,欄桿安裝完成,地坪完成。
3、3#樓真石漆完成,內涂完成50%,地坪完成,窗框安裝進場。
4、5#樓真石漆完成,內涂完成70%,欄桿安裝完成,地坪完成,窗框安裝進場。
5、6#樓真石漆完成60%,內涂完成50%,欄桿安裝完成,地坪完成,窗框安裝進場。
6、7#樓外保溫完成40%,內涂完成50%,地坪完成,窗框安裝進場,陽臺欄桿進場。
7、8#樓外保溫完成10%,內涂完成20%,地坪完成,窗框安裝完成,陽臺欄桿進場。
8、9#樓外粉完成,內粉完成50%,窗框安裝進場。
9、10#樓主體封頂,二次結構完成80%。

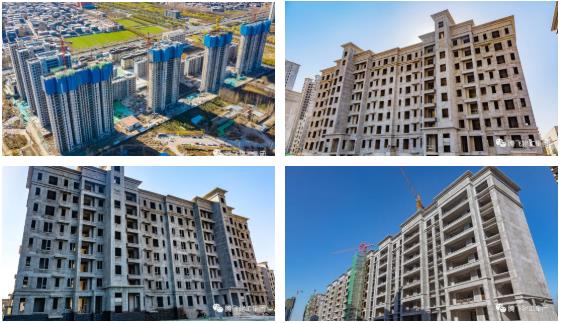

博愛騰飛花園實拍▲
11-19#樓工程進度
1、11#樓主體封頂,二次結構完成70%。
2、12#樓主體封頂,二次結構完成30%。
3、13#樓主體封頂,二次結構開始放線,準備安裝施工電梯。
4、15#樓主體封頂,二次結構完成50%,爬架拆除80%。
5、16#樓主體封頂,二次結構開始放線。
6、17#樓內外粉完成,內涂完成40%,電梯安裝80%,欄桿安裝50%,地坪完成。
7、18#樓內外粉完成,內涂完成10%,電梯安裝20%,欄桿安裝50%,地坪完成。
8、19#樓內粉完成,窗框安裝80%,陽臺欄桿進場,地坪完成10%。

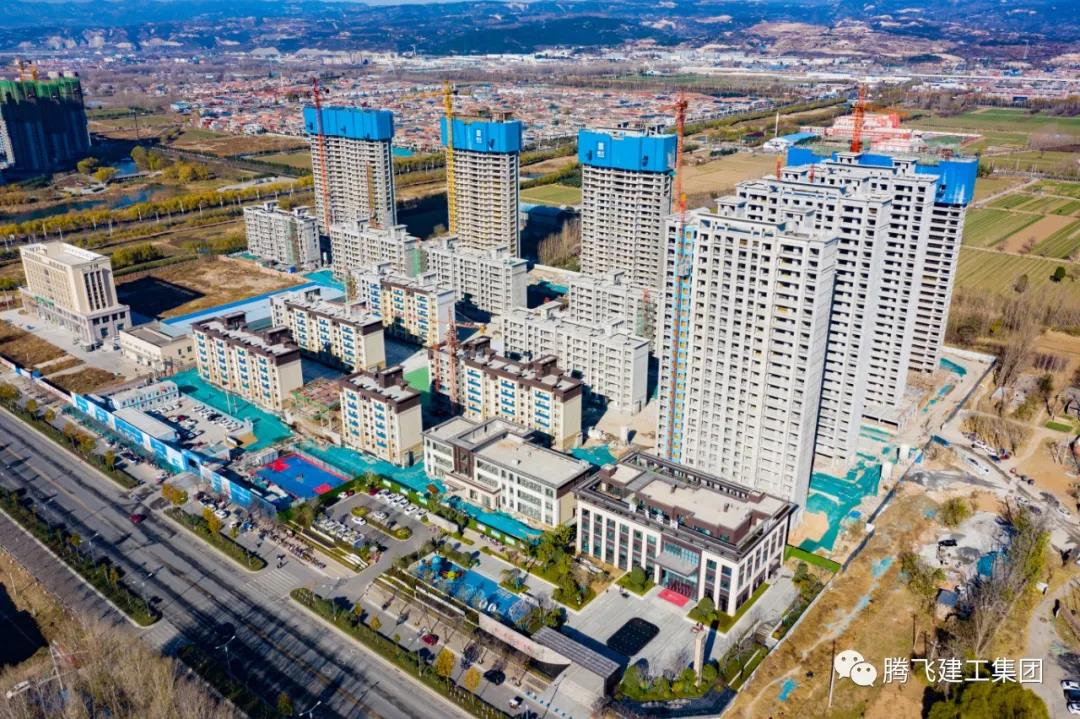

博愛騰飛花園效果圖▲
博愛騰飛花園區位圖▲
匠心之作,共鑒美好
騰飛地產的每一個嚴苛的細節
都是對美好生活的向往
每一道嚴謹?shù)墓ば?br />
都是對精工品質的致敬
騰飛地產堅持秉承匠心,筑造品質
讓我們以最美好的期待
來迎接幸福之家的到來吧!
博愛騰飛花園
熱銷戶型鑒賞
