百年大計教育為先,新區高中建設正酣。教育是民生之基,孟津新區高中作為新區建設的重要標志工程,也是百城提質的重要支撐工程,洛陽騰飛建筑一處全體員工深感責任重大,以高度的責任心和強烈的使命感,擔當作為,真抓實干,全力高效推動項目建設的腳步。

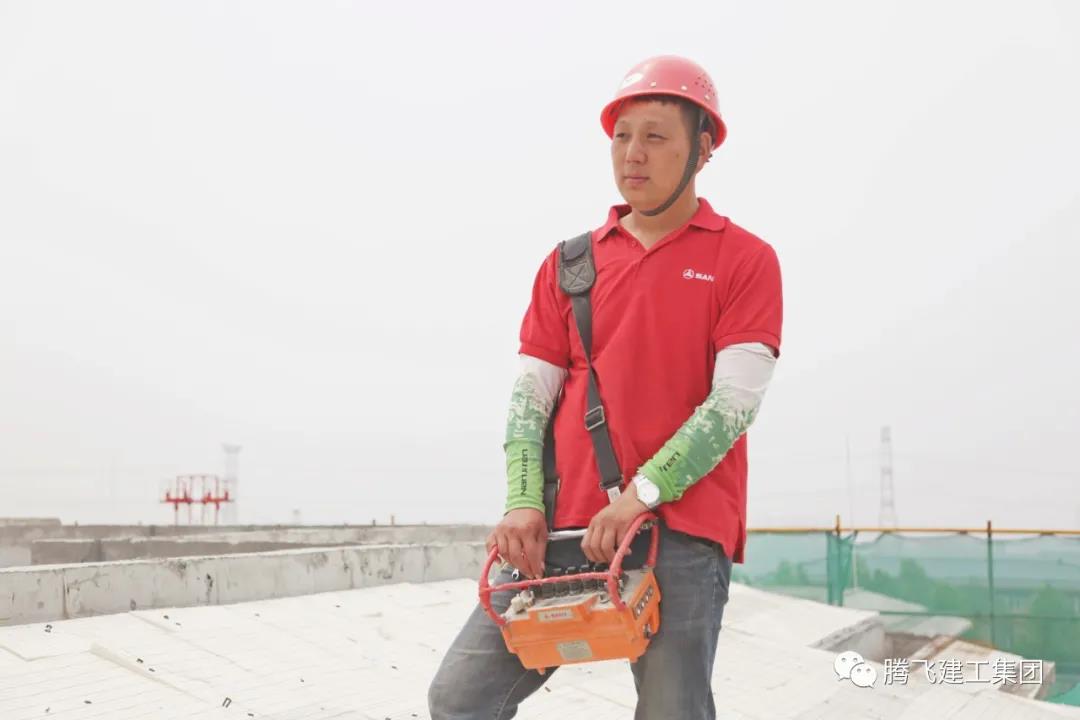

沉降觀測▲

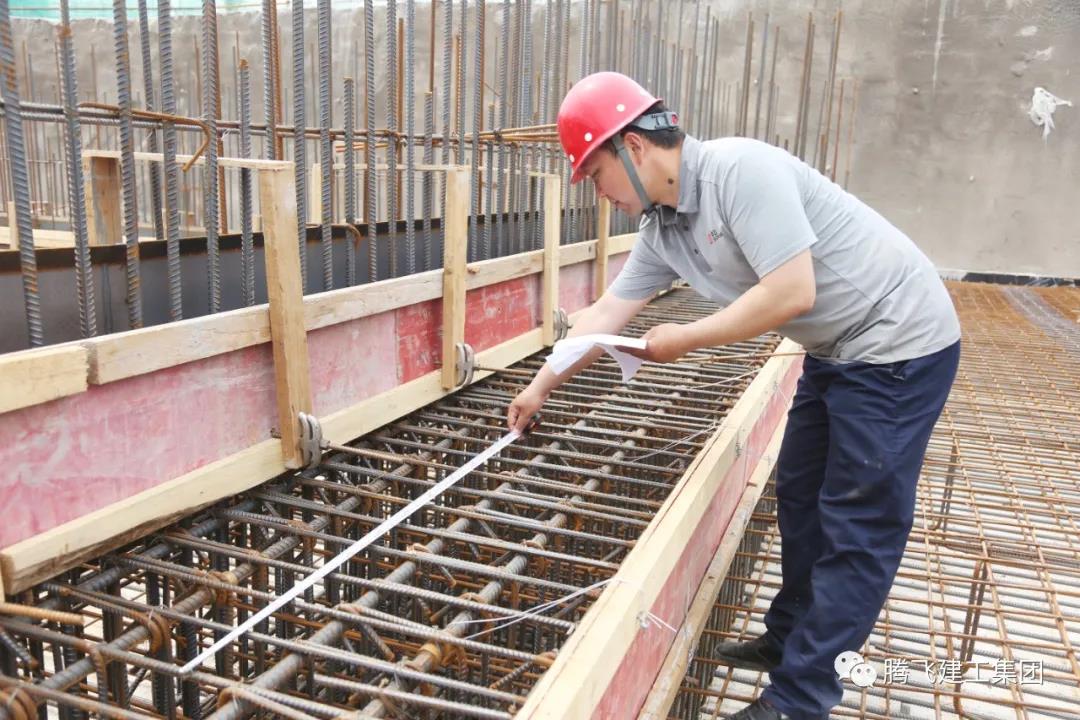

鋼筋核驗▲

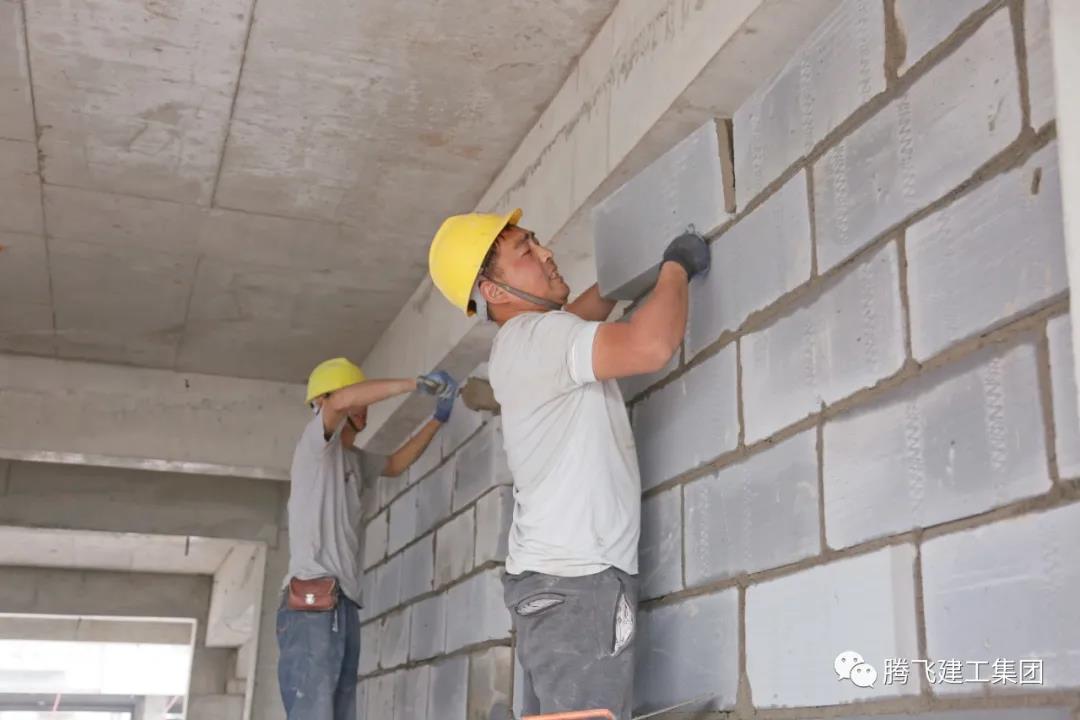

二次結構砌筑▲

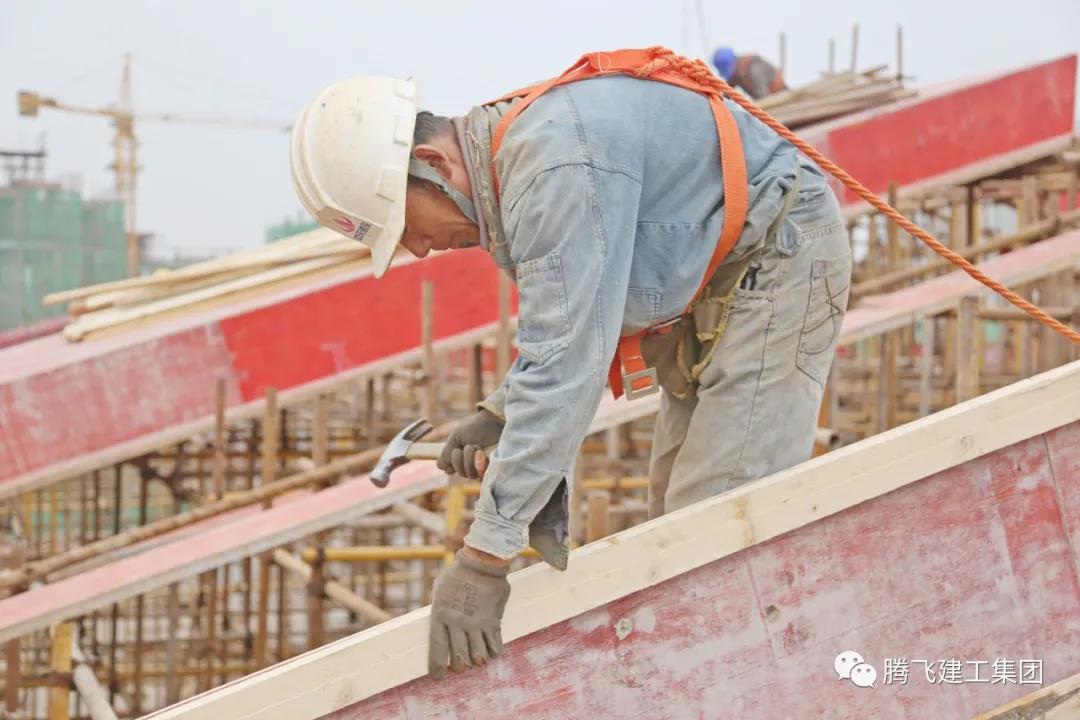

模板支設▲
為確保孟津新區高中項目建設高效有序進行,在施工期間,洛陽騰飛建筑一處堅持“質量第一,預防為主”的原則,每道工序施工前先進行技術質量交底,整個施工過程細節把控非常嚴格。對于施工過程中遇到的難題,項目部精心組織、合理安排,把安全、質量、工期作為重中之重,在確保施工安全、質量保障的基礎上,進一步研究制定施工計劃,全力做好各項保障,加快施工進度。

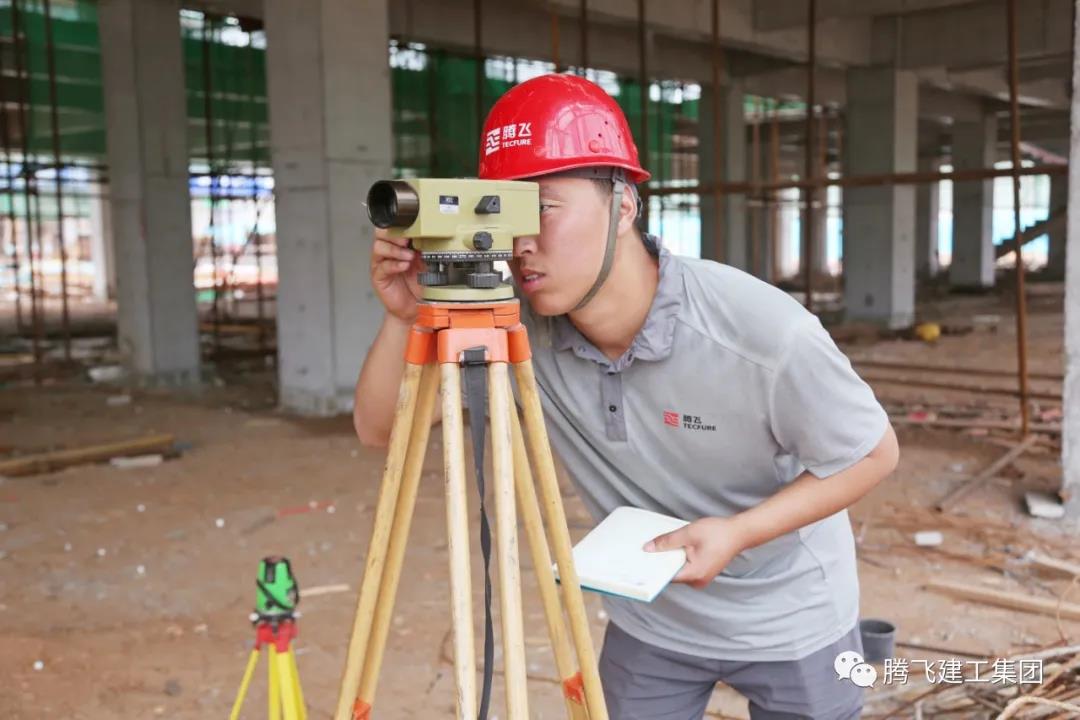

鋼筋加工▲
鋼筋綁扎▲
預埋管線綁扎▲
由于孟津新區高中工程建設時間緊、任務重,為保證施工計劃有效實施,項目部采用工序交叉的施工方式,項目現場呈現出一片多點開花,齊頭并進的奮戰景象,項目部認真落實,積極協調,全力保障施工過程中物資供應沒問題,建設人員拼全力,為項目建設進度保駕護航。

1#女生宿舍混凝土澆筑▲
截至目前,孟津新區高中建設進度:
1、1#教學實驗組團南樓五層梁底模板鋪設完成70%,北樓三層外墻砌筑完成80%。
2、2#教學實驗組團北樓四層澆筑完成,南樓四層梁筋綁扎完成30%。
3、3#教學組團南樓五層滿堂架搭設完成30%,北樓五層底板筋綁扎完成40%。
4、4#教學組團北樓四層梁綁扎完成80%,柱模板加固完成,南樓三層澆筑完成。
5、1#女生宿舍組團二次結構砌筑完成70%。
6、2#男生宿舍組團二次結構砌筑完成85%,一層開挖完成100%;三層粉刷完成60%。
7、3#女生宿舍2層內粉完成80%,3層內粉完成40%,南立面外粉完成50%,屋頂女兒墻砌筑完成100%。
8、4#男生宿舍二次結構砌筑完成85%,內粉完成,外粉完成70%。
9、教工宿舍2、3層砌筑完成,4層外墻砌筑完成60%。
10、設備房西樓二層柱筋焊接完成100%。
11、1#食堂3層封頂,屋頂斜坡施工。
12、2#食堂2層頂板鋪設完成,2層梁筋綁扎完成20%。
13、報告廳2層墻柱合模完成60%,2層梁筋綁扎完成35%。
14、圖文信息中心基礎模板支設完成75%,鋼筋綁扎完成。
孟津新區高中效果圖▲
洛陽孟津新區高中的建設有利于進一步豐富新區優質教育資源,為轄區內學生求學提供便利。對緩解新區學位緊缺壓力,提升辦學質量,加快推進孟津新區教育事業發展等都具有重要的意義。騰飛建工集團將會積極實施并行工程,形成倒逼計劃,落實時間節點,控制關鍵環節,力爭項目盡快完工,為莘莘學子創造寬敞明亮的讀書環境,為洛陽孟津新區教育事業均衡發展不斷貢獻力量。
